泉州市老年醫院是將健康養老納入“幸福泉州”建設、為民辦實事的利好工程,市重點項目。2016年9月12日,市衛計委正式啟動泉州市老年醫院的籌建工作,由市第一醫院負責建設和管理,加掛泉州市第一醫院老年病分院。2016年12月項目立項建設,同時項目啟動代建制,2017年2月我司中標老年醫院項目承擔項目代建工作。
一、項目基本情況
泉州市老年醫院坐落于刺桐路中段,占地約19.2畝,由原泉州市工商行政管理局辦公樓及附屬群樓進行改、擴建,面積約2.96萬㎡,計劃總投資約2億,醫院設置床位250-300張,以內科、康復醫學治療為主,重點發展老年醫療疾病、心腦血管、內分泌、五官科、中醫???、老年康復、健康養老等相關業務,并開展社區康復、家庭醫生等延伸業務。項目主要建設內容包括:①改造醫院主樓(14431.92㎡)、病房樓(6976.96㎡)、醫療附屬樓(4975.46㎡)、食堂(含擴建772.15㎡)和地下室(1601.1㎡);②新建立體停車庫(352.24㎡)、設備房(含污水處理間、空氣制氧機房、發電機房、變配電室,合計523.1㎡)和地下污水池(247.31㎡);③外部環境美觀及園林綠化。項目建成后將為老年患者提供更加專業、舒適、方便、快捷的就醫環境。
二、項目啟動以來工作推進情況
(一)完成項目前期報批手續
1.2016年12月20日項目經市發改委審批立項。
2.2017年2月完成設計招標、項目結構現狀檢測、交評、環評報告書編制工作。
3.2017年3月,老年醫院設計方案經市規劃局組織論證通過。
4.2017年4月,老年醫院項目取得市規劃局設計方案技術論證函。
5.2017年5月,項目取得可研、環評批復。
6.2017年6月,項目取得初步設計批復,規劃用地條件調整報市政府批復。
7.2017年7月,取得人防辦新建項目方案審查意見、項目概算發改委批復。
8.2017年8月,項目權屬不動產證由市工商局變更為開源實業公司、用地規劃條件調整公示。
9.2017年9月,施工圖審查合格,完成預算編制審核價財政批復、項目招標文件編制、日照分析報告編制、規劃指標測算復核工作,9月26日項目施工、監理掛網招標。
10.2017年10月,完成項目人防異地建設審批、工程規劃許可證的辦理。
11.2017年11月,完成建設審批、工程規劃許可證的辦理。 12.2017年12月,完成項目立體停車庫政府采購公開招標。
13.2018年1月,完成項目智能化系統政府采購公開招標。2018年1月取得項目建設施工許可證開工建設。
(二)項目建設進度情況
1.2018年4月,完成項目拆除工作;
2.2018年6月,完成項目主體結構加固工作;
3.2018年5-8月,完成立體車庫鋼結構安裝;
4.2018年7-9月,完成立體車庫外幕墻施工;
5.2018年7月,完成項目內外墻砌體施工;
6.2018年8月,完成項目外幕墻骨架施工;
7.2018年8-10月,完成項目外墻磚、外幕墻施工;
8.2018年9-11月,項目室內裝飾裝修工程施工;
9.2018年10-11月,項目室外配套、雨污管道施工;

2018年度完成投資9000萬元,累計完成12150萬元。

圖-1 泉州市老年醫院主入口透視圖

圖-2 泉州市老年醫院中庭鳥瞰圖
--泉州市婦產醫院項目情況匯報
一、項目概況
泉州市婦產醫院的建設是全面兩孩政策實施后,市委市政府對中心市區產兒醫療資源擴充的重要舉措。2017年7月17日,市政府召開泉州市婦產醫院項目建設專題會,出臺會議紀要(〔2017〕122號),項目正式啟動。會議指出,在市中醫院舊址改建、創辦公立非營利性“泉州市婦產醫院”,同時作為泉州市第一醫院的婦產院區,由市政府周真平副市長擔任項目指揮部指揮長,泉州市第一醫院負責籌建、運營和管理。工程涉及新、改建項目,任務繁重且時間非常緊迫,在市衛計委的統籌部署下,迅速開展市婦產醫院籌建工作。
項目總占地面積11234.9㎡,約16.84畝,總建筑面積40821.47㎡,投資規模2.4億元,按市直公立三級婦產??漆t(yī)院標準設置,建設400張婦產床位。項目分二期建設,其中一期項目為對門診綜合樓室內裝修改造(共13層,建筑面積12425.15㎡,建筑高度46.36m),增設手術室、產房和待產室,設置床位100張;二期項目為拆除原有的制劑中心大樓、教學樓和病房樓,新建綜合樓(包括塔樓10層、裙樓3層和地下室2層,建筑面積28396.32㎡,建筑高度46.05m),設置床位300張。
二、項目建設情況
(一)一期門診樓裝修改造項目
一期門診樓改造工程于2018年春節前完工,于3月5日正式投入運營。
(二)二期新建綜合樓項目
1.設計工作:設計方案及初步設計已經通過相關部門審批,目前已經完成施工圖設計、審查。
2.拆除工程:2017年12月20日中標單位進場,目前已經完成主體結構及部分建筑地下室拆除工作,基本完成拆除工作。部分承臺、地梁因考慮對周邊影響,待地下室開挖再行拆除。
3.施工、監理招標工作:施工監理招標文件已經于2018年11月28日掛網招標,施工招標將于2018年12月21日開標,監理招標將于2018年12月24日開標。
4.前期建設手續辦理情況:已經完成立項、可研、環評、水保、方案、初步設計、概算、人防、消防、工規證、財政控制價等所有前期需要辦理的審批項目。

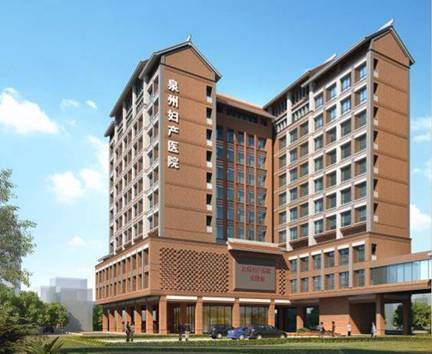

圖-3 泉州市婦產醫院立面圖

圖-4 泉州市婦產醫院鳥瞰圖
--泉州醫學高等??茖W(xué)校南教學實驗樓附屬樓
及精誠學生公寓情況匯報
一、項目概況
泉州醫學高等??茖W(xué)校南教學實驗樓附屬樓選址于泉州市安吉路泉州醫學高等??茖W(xué)校本部西南側,北鄰教學實驗樓南樓,南鄰金莊街,東側為擬建教學中心大樓,西側為擬建行政教學綜合樓。該項目占地面積1679.32㎡,總建筑面積4986.10㎡。采用工程總承包(EPC)模式建設一幢3層裝配式鋼結構附屬樓,并完善附屬樓周邊用地的道路、綠化及管線等設施。項目批復的總投資概算2305.40萬元,其中工程費用1911.41萬元。
泉州醫學高等??茖W(xué)校精誠學生公寓選址于泉州市安吉路泉州醫學高等??茖W(xué)校本部東南角,東鄰豐海路,南鄰金莊街,西側為基礎實驗樓,北側為學?,F(xiàn)有宿舍樓。該項目占地面積14852.98㎡,主要建設一幢地下一層,地上22層學生公寓樓,總建筑面積約60000㎡,滿足3500-4000人住宿需求,并完善公寓樓周邊用地的道路、綠化及管線等設施。項目可行性研究報告批復的投資估算22754.16萬元。
二、項目建設情況
(一)南教學實驗樓附屬樓
南教學實驗樓附屬樓工程采用初步設計與概算批復后進行工程總承包模式發包。該項目列入2017年泉州市政府投資項目年度計劃及泉州市房屋建筑和市政基礎設施工程的工程總承包試點項目和泉州市裝配式建筑試點項目。
南教學實驗樓附屬樓工程監理及工程總承包招標文件于2017年12月20日上網公示,并分別于2018年1月11日、12日開標。
截止12月11日,該項目已進行工程竣工初驗。
(二)精誠學生公寓
工程地質勘察于2018年3月2日完成招投標工作,6月28日完成地質勘察任務。項目可行性研究報告于2018年8月17日批復,批復總投資估算22754.16萬元;項目設計方案立面專項審查于2018年8月14日辦結。
截止12月11日,完成項目初步設計文件評審工作,初步設計已送市改委進行審批;施工圖設計文件編制工作基本完成,正準備進行施工圖審查工作。
圖-5 泉州醫高專實驗附屬樓鳥瞰圖

圖-6 泉州醫高專精誠公寓立面圖
--泉港區益海實驗小學異址重建二期情況匯報
一、工程概況
泉港區益海實驗小學異址重建第二期工程位于泉港聚福小區東側、學府路西側,包含1#綜合樓建筑面積4463.460㎡;2#教學樓建筑面積2657.160㎡;連廊建筑面積653.760㎡;門房建筑面積60 ㎡;附屬配套工程等項目;總建筑面積7834.38㎡;地上建筑面積6188.080㎡,地下建筑面積1646.300㎡。
二、項目建設情況
本項目于2018年7月15日完成項目部組建工作;2018年7月27日完成樁基試樁工作;2018年8月15日施工許可證辦理完成,8月16日正式開工;完成地下室所有土方開挖及邊坡支護;完成地下室承臺及地梁磚胎模砌筑;完成底板墊層砼及防水施工;完成地下室所有底板鋼筋制作、安裝及砼澆筑;完成地下室所有側墻鋼筋制作、安裝;完成地下室外墻混凝土澆筑。
圖-7 益海小學異址重建二期鳥瞰圖
--華僑大學教師宿舍樓抗震改造二期工程情況匯報
一、項目概況
華僑大學教師宿舍樓抗震改造二期工程位于華僑大學泉州校區南區。泉州校區教師宿舍樓抗震改造二期工程,項目規劃用地面積8690㎡,總建筑面積約28540㎡,包含兩棟18層的單體建筑及人防和配套工程,項目造價約9000萬。項目建成后將為學校新增160套教師周轉房。
二、項目建設情況
1.地下室及主體結構施工完成;
2.屋面構架施工完成;
3.主體、地下室砌體工程施工完成。

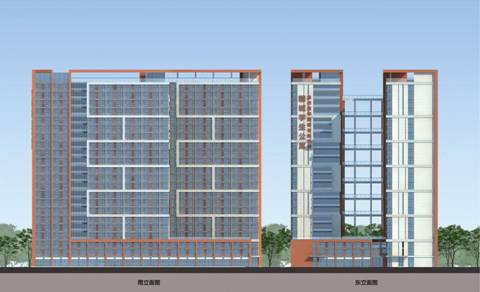

圖-8 華僑大學教師宿舍樓抗震改造二期立面圖
--華僑大學泉州校區體育館工程情況匯報
一、項目概況
華僑大學泉州校區體育館工程位于華僑大學泉州校區西區,建筑面積約5950㎡,建筑主體空間一層、局部二層、占地面積3020㎡、建筑高度23.8m、單跨跨度24m,網架單跨跨度67m、網架周長229m,總重量241.711t,項目總投資約5657萬。
二、項目建設情況
2018年12月12日,項目混凝土主體施工完成。

圖-9 體育館立面圖
圖-10 體育館實景圖
掃一掃,關注泉州城建集團
